게임학교/[Mindustry : 민더스트리] 캠페인

#72 섹터 30 공략 적 기지 점령 - Mindustry 민더스트리 마인더스트리 공략

슈퍼오리 2022. 11. 18. 23:55
반응형

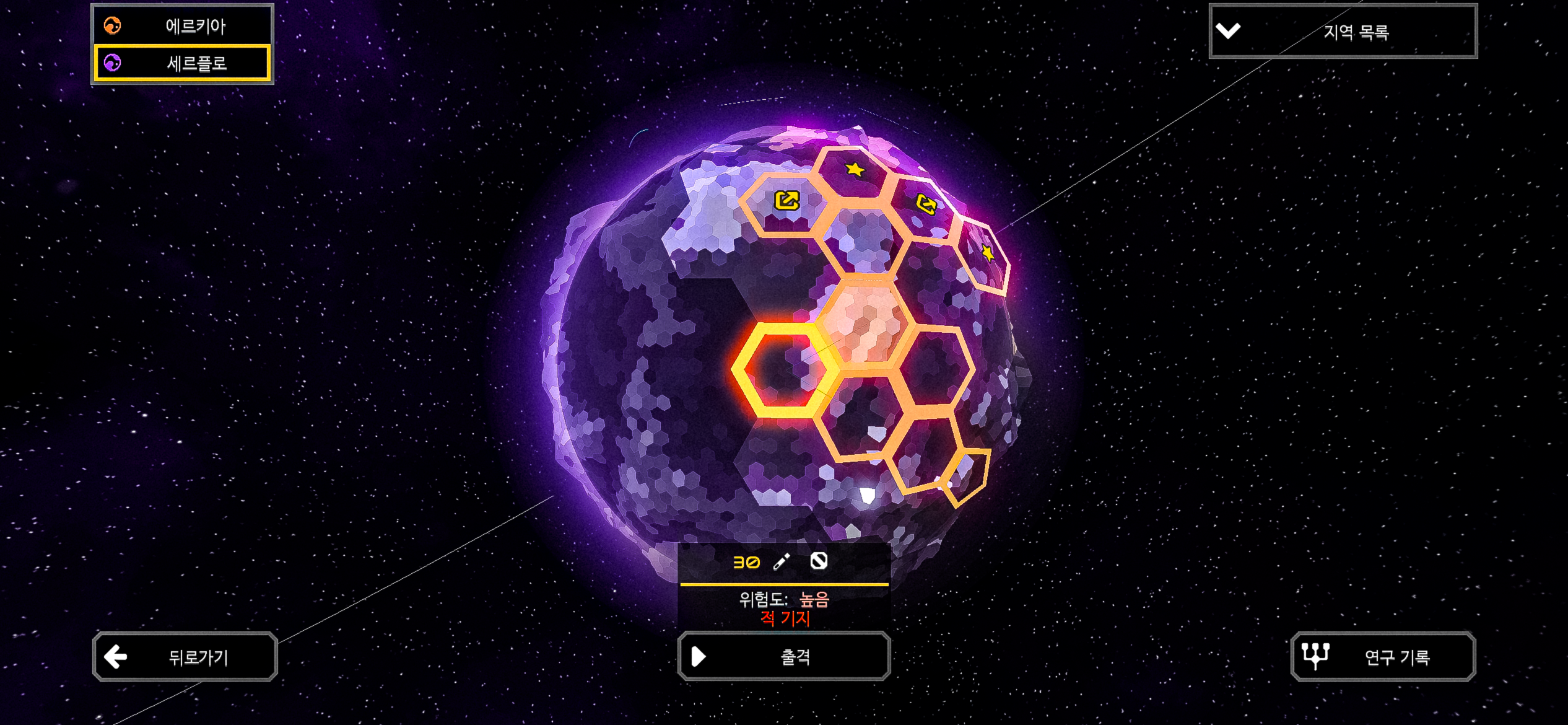

세르플로 행성 위험도 높음섹터 30 적 기지를 공략합니다.

섹터 265에서 출격!

코어가 도착하기 전인데도 설계도 건물이 이미 완성되어 있는게 신기합니다. ㅎㅎㅎ

아무튼 무사히 도착한 섹터 30! 코어가 검은 모래 위에 자리를 잡았네요. 도착한 코어 근처에 거대한 토륨 광맥이 보입니다.

섹터 30 미니맵. 용머리? 또는 열대어의 옆모습이 떠오르는 모양입니다. 미니맵을 보니 최소 두개의 적 코어가 예상됩니다.

적 기지를 둘러봅니다. 높음 위험도임에도 불구하고 배치된 스펙터가 제법 보이네요.

적 코어 두개가 가까이 위치해 있습니다.

뭐 여기는 굳이 공격하지 않아도 될 적의 영역입니다. 적의 멜트다운포어쉐도우가 없으니, 포트리스로 충분히 점령이 가능할 것으로 보입니다.

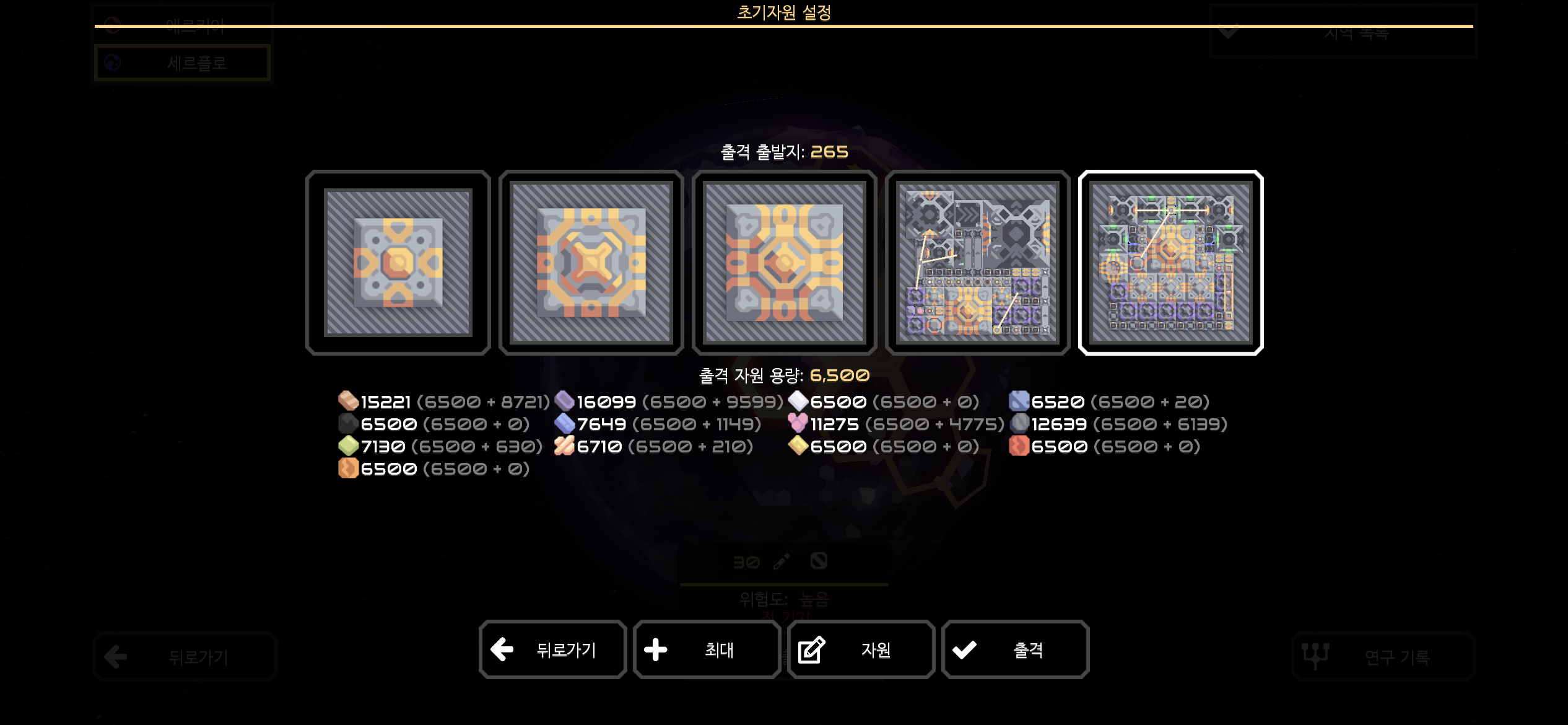

적 기지를 짧게 감상했으니 전초기지로 이동해 자원 출격을 받습니다. 목적지는 섹터 30!

돌아온 섹터 30의 시작 설계도를 조금 수정하여 모노-폴리-메가 공장과 포트리스를 생산할 공장을 건설합니다. 화물 분배기를 활용해 재구성기: Multiplicative를 두개 건설했습니다.

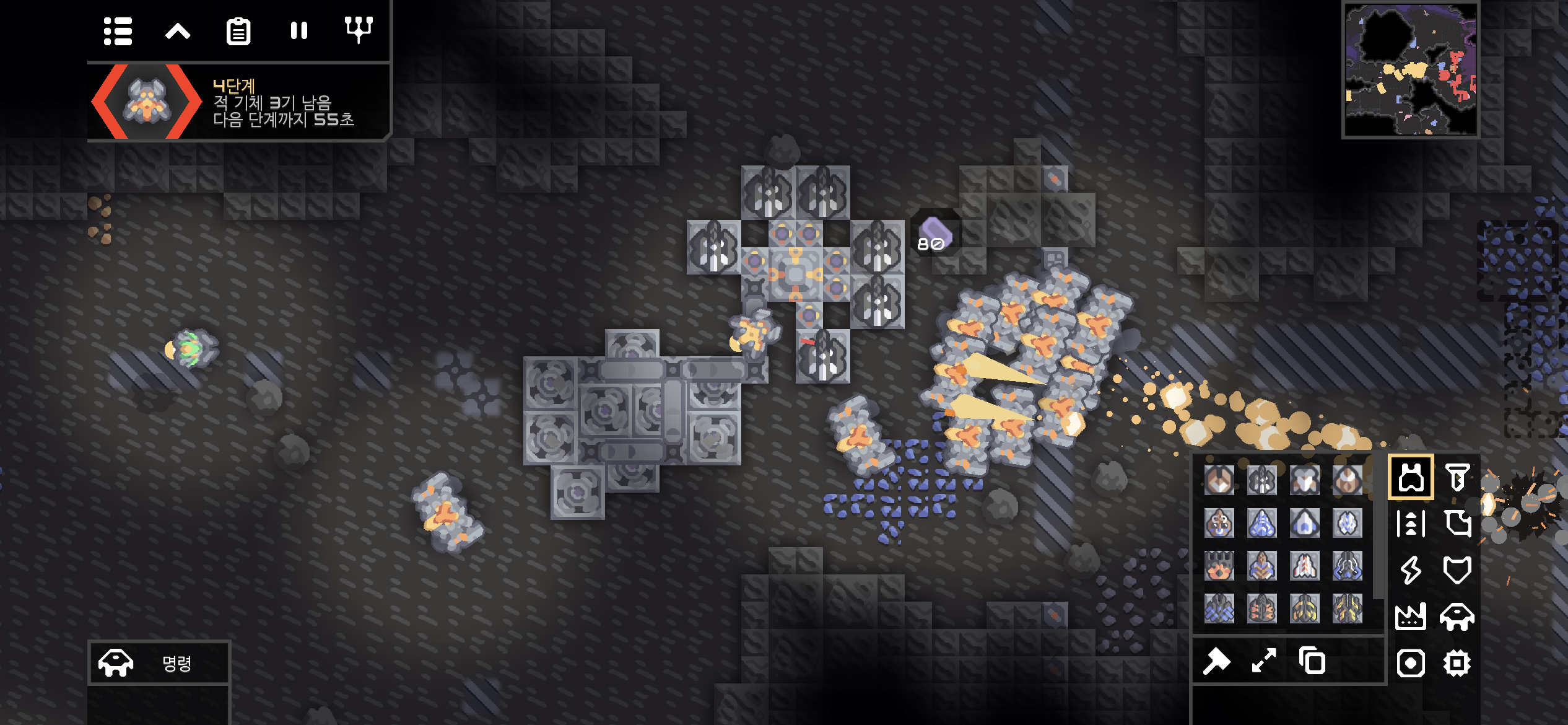

적의 공격을 대비해 배치해 둔 스펙터가 첫 단계의 적을 모조리 격파합니다. 적이 약하기도 했지만 토륨 탄약을 사용하는 스펙터는 정말 강합니다.

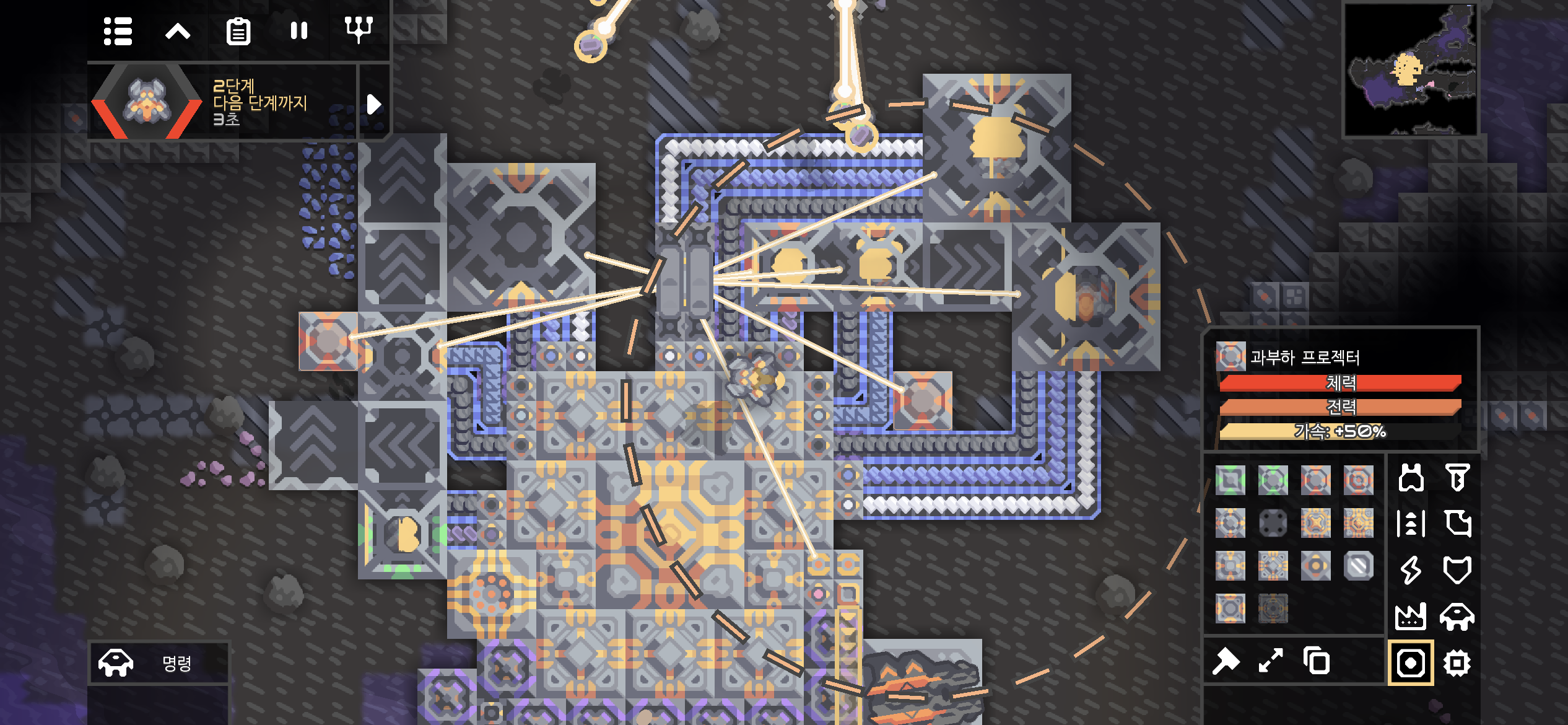

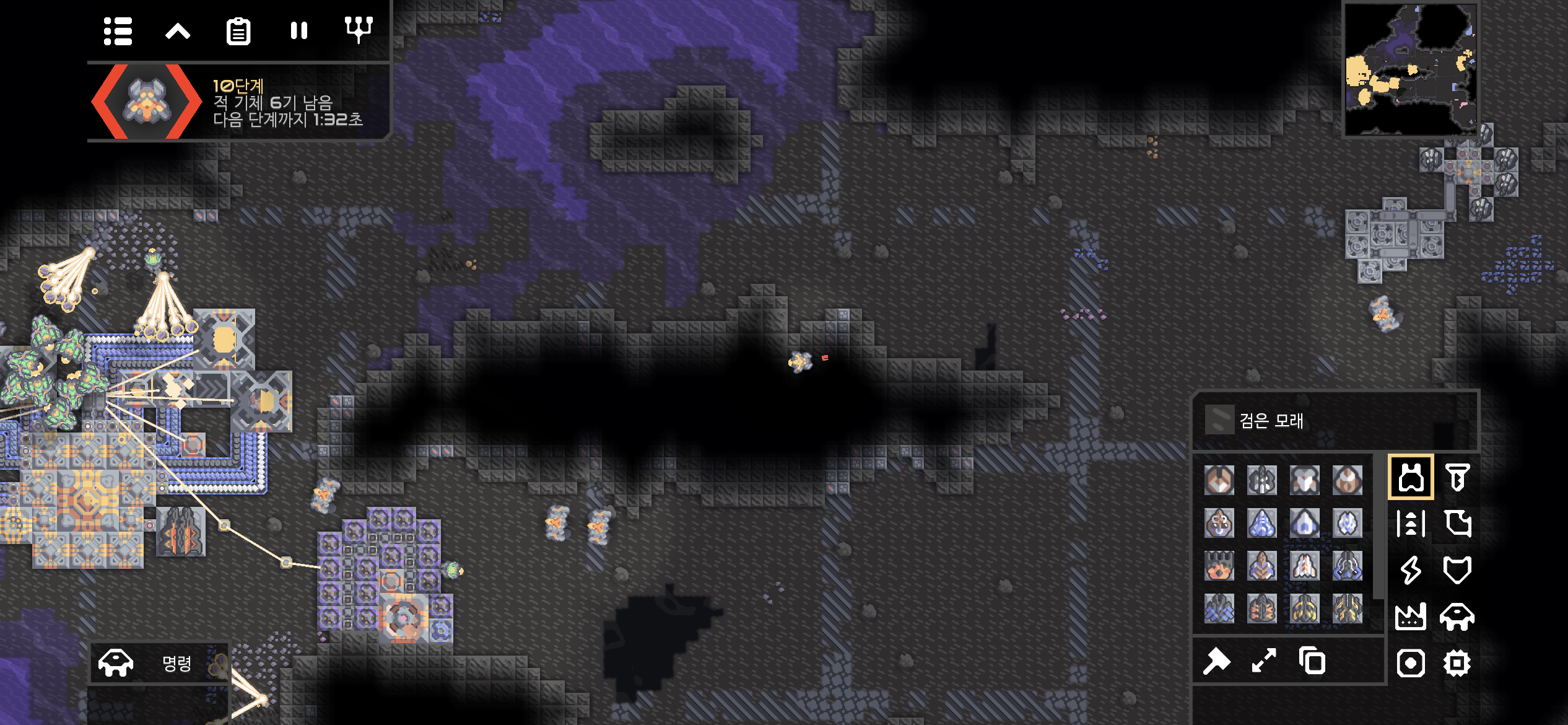

과부하 프로젝터를 건설해 유닛의 생산 속도를 증가시켰습니다.

업데이트 이후 사라진 유닛 지휘소를 대신해 재구성기: Multiplicative의 렐리 포인트를 지정합니다. 아직도 익숙하지 않아요..

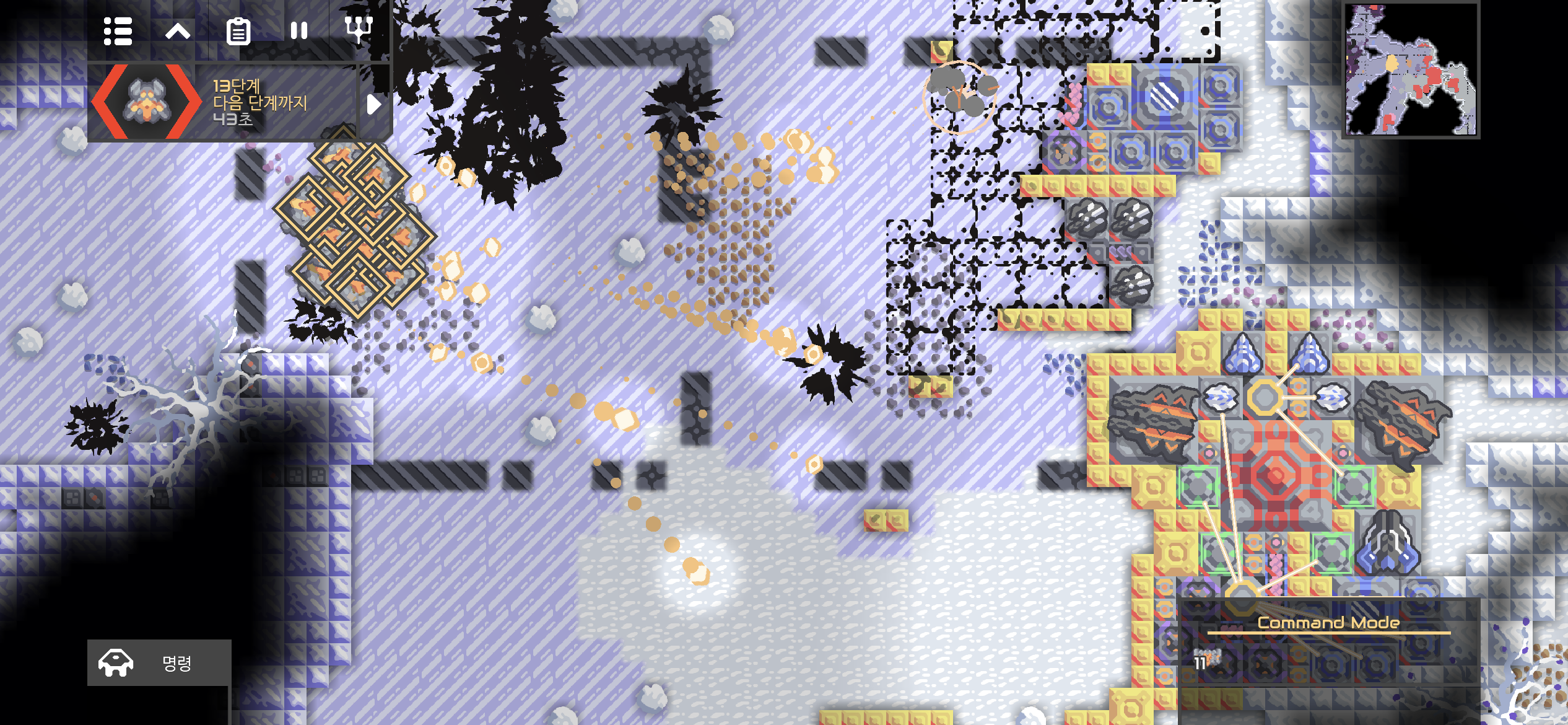

점차 모여드는 포트리스! 단계별로 등장하는 적의 지상 유닛은 포트리스가 모두 막아내고 있습니다.

대공 능력이 없는 포트리스가 공중 유닛에게 하염없이 두들겨 맞길래 집결지 근처 스캐터를 건설했습니다.
*그러고 보니, 대공 능력이 없음에도 불구하고 공중 유닛을 타게팅하여 무한히 공격하던 포트리스의 버그는 이번 업데이트에서 수정됐나 봅니다.

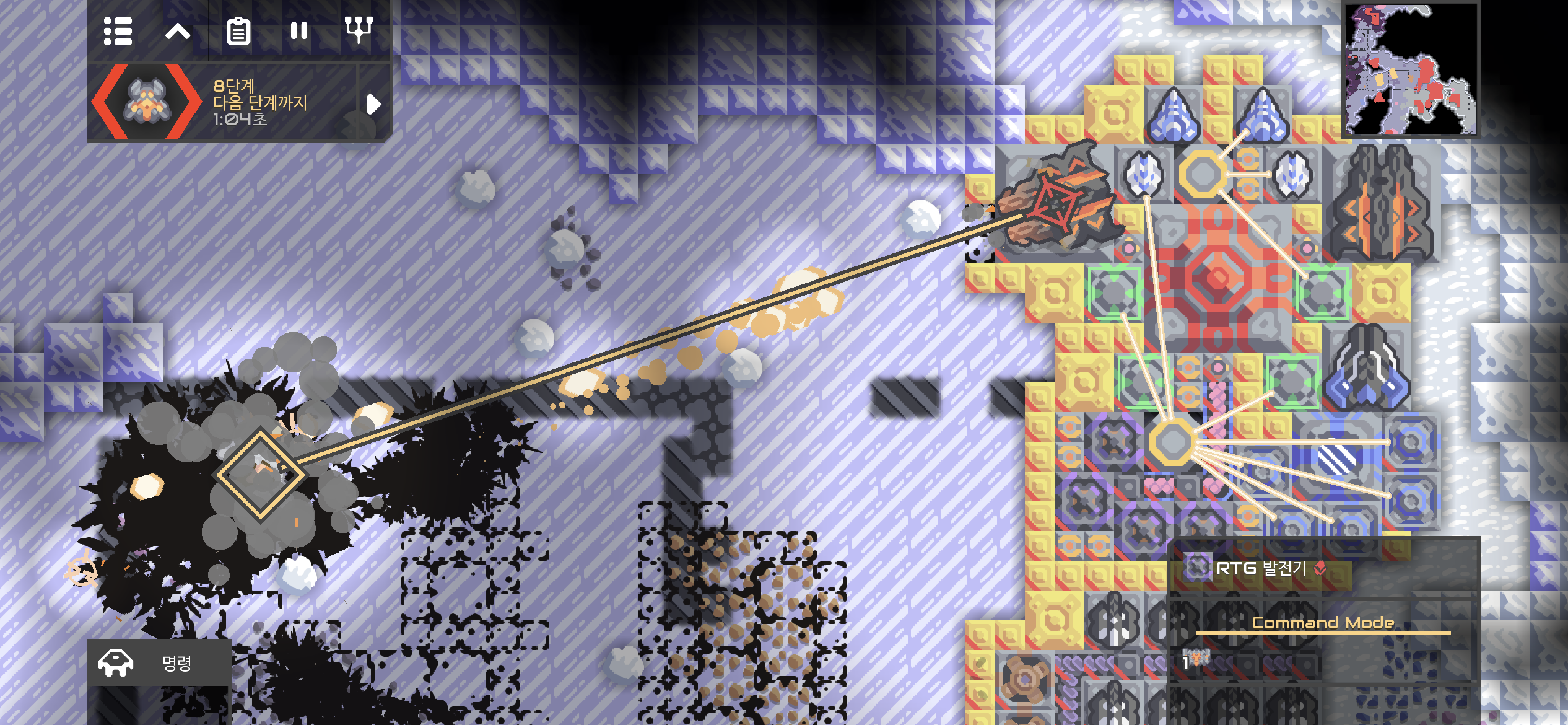

코어에 보관된 토륨으로 가동하던 발전 시설을 모두 철거하고 토륨을 채굴하여 RTG 발전기를 가동합니다. 그사이 꾸준히 생산되던 포트리스가 최대 유닛 수에 도달했네요. 이젠 점령의 시간!

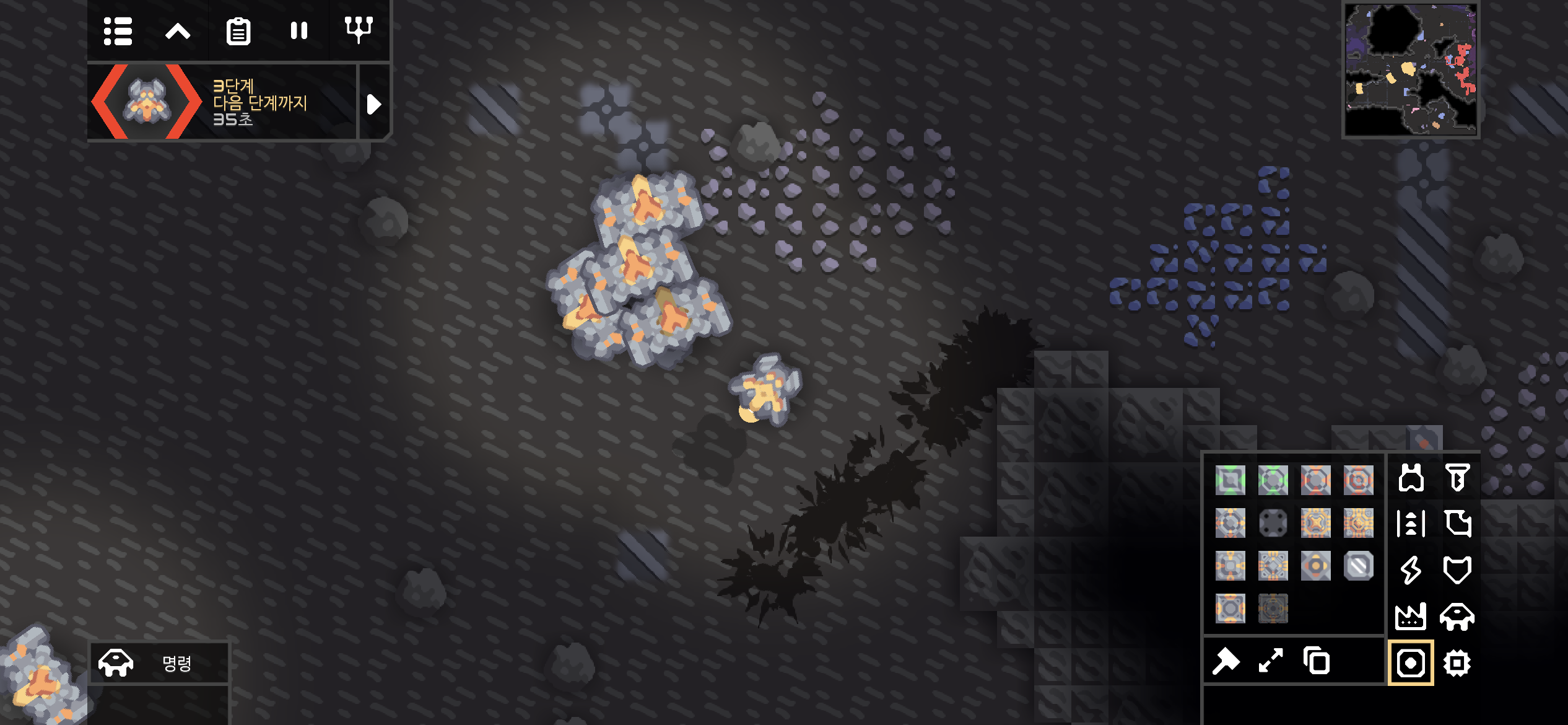

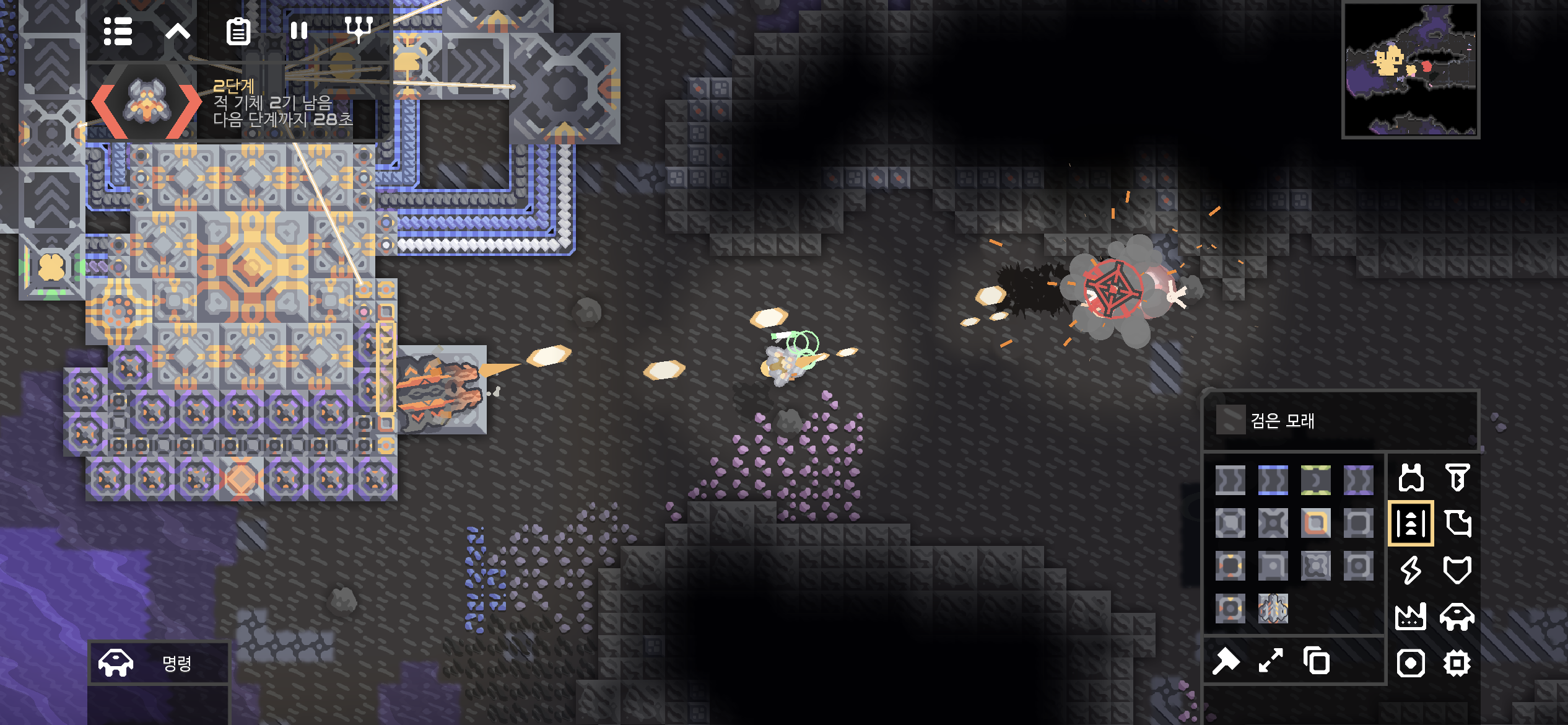

스펙터를 상대하는데,, 웬일인지 포트리스가 공격받았고 순식간에 다수의 유닛이 파괴됩니다..

터렛 데이터를 살펴보니 저런..

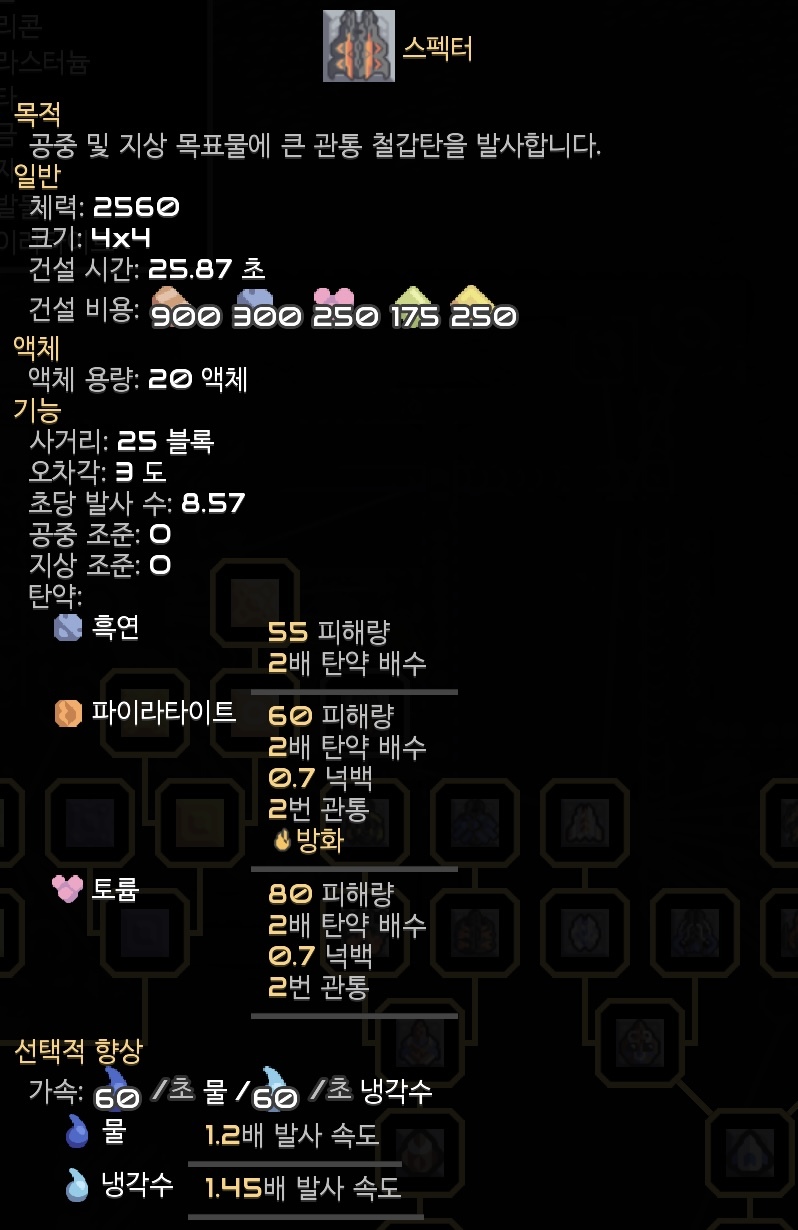

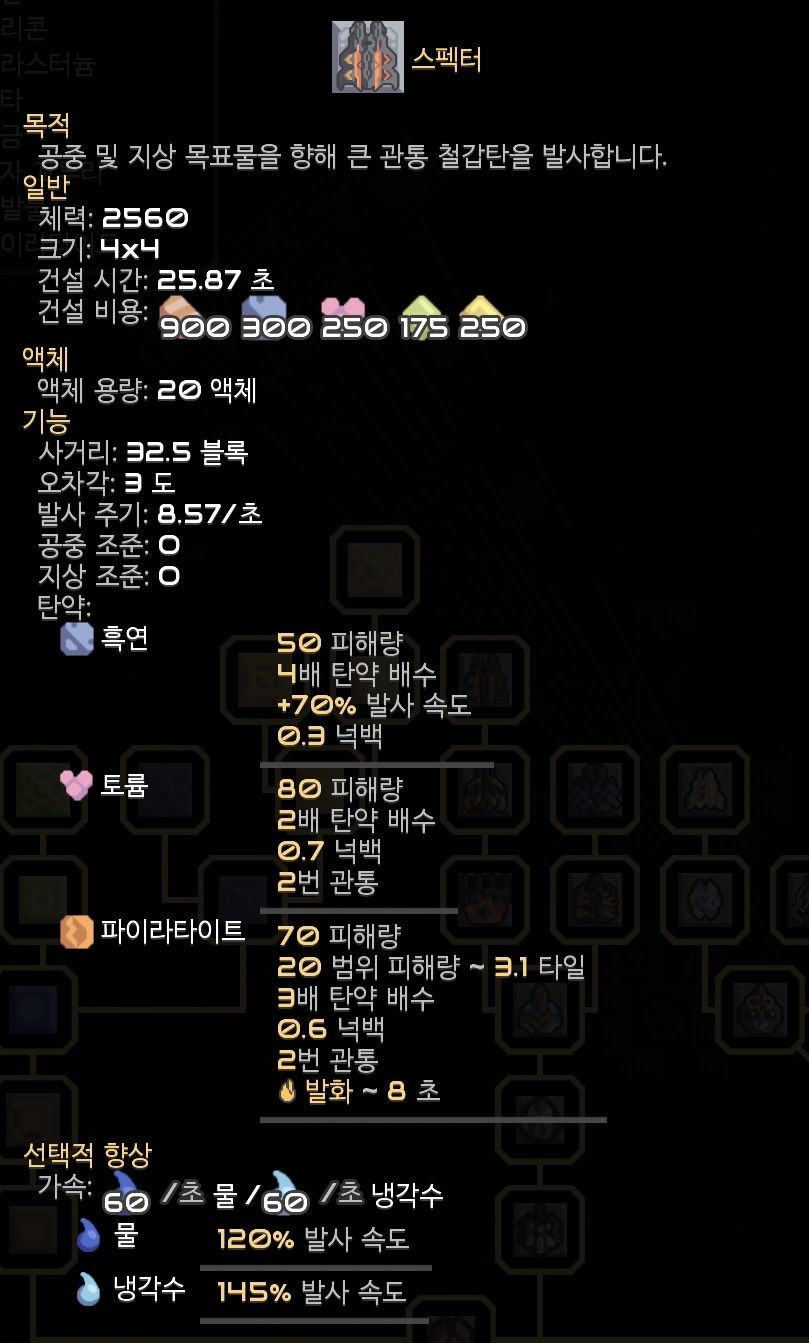

*이번 업데이트로 스펙터의 사거리가 기존의 25에서 32.5로 상향됐습니다. 이젠 포트리스보다 길어져버린 스펙터의 사거리.. ㅠ ㅠ

요건 업데이트 이전 스펙의 스펙터입니다. 사거리뿐만 아니라 탄약에도 약간의 변화가 생겼습니다.

포트리스보다 한 티어가 높은 셉터를 만들기엔 더 많은 시간과 냉각수가 필요하니 일단 밀어붙여 보기로 합니다. 믿어요 포트리스!!

‘포트리스 21기 vs 스펙터’
엄청난 접전이 벌어집니다.

21기의 포트리스설금 벽 두개만을 파괴하고 전멸당했습니다.. 토륨탄을 사용하는 스펙터의 위력은 정말 무시무시 합니다.

스펙터를 상대로 녹아버린 포트리스지만 가능성이 보이네요. 계속해서 포트리스를 만들어 내고 적을 두들기로 합니다. 다시 유닛을 모으는 동안 단계가 계속해서 진행됩니다.

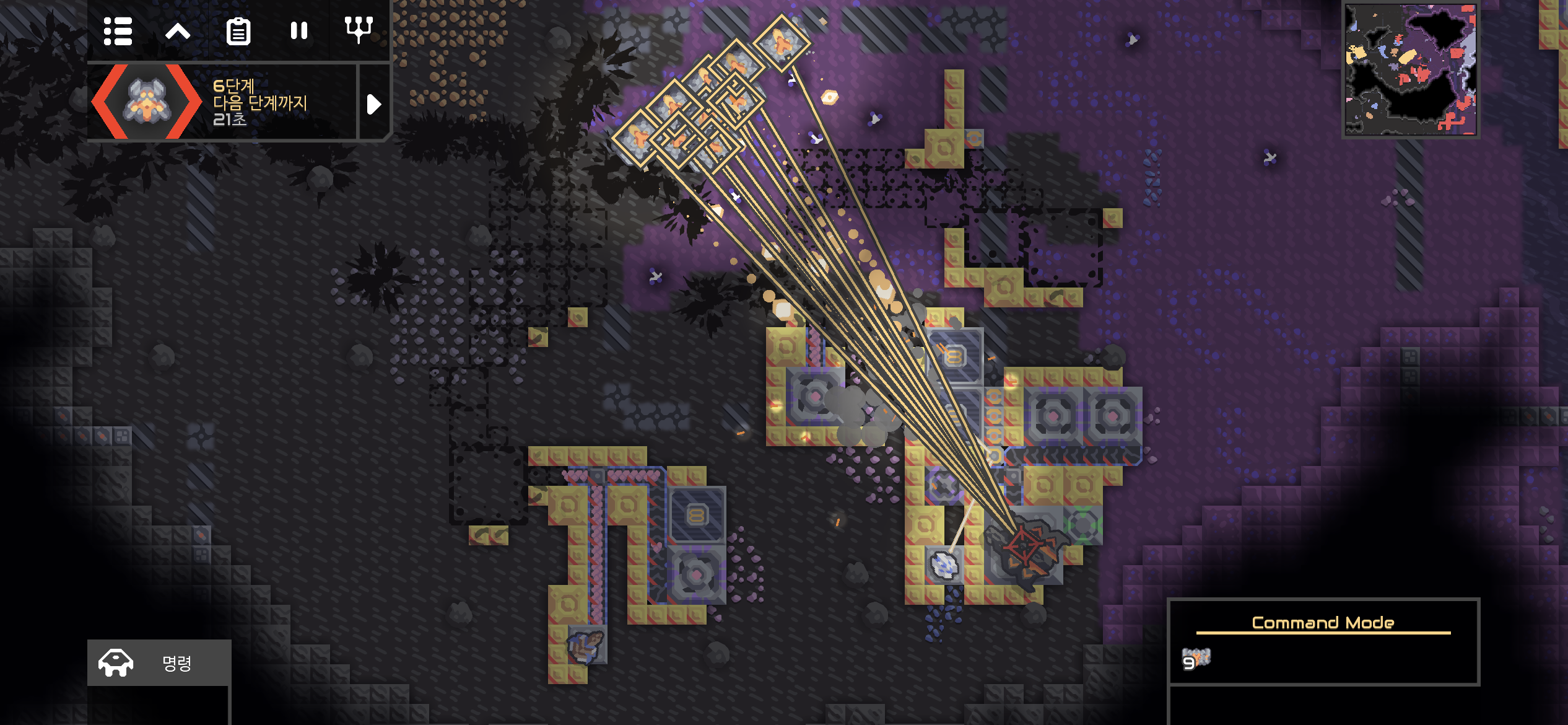

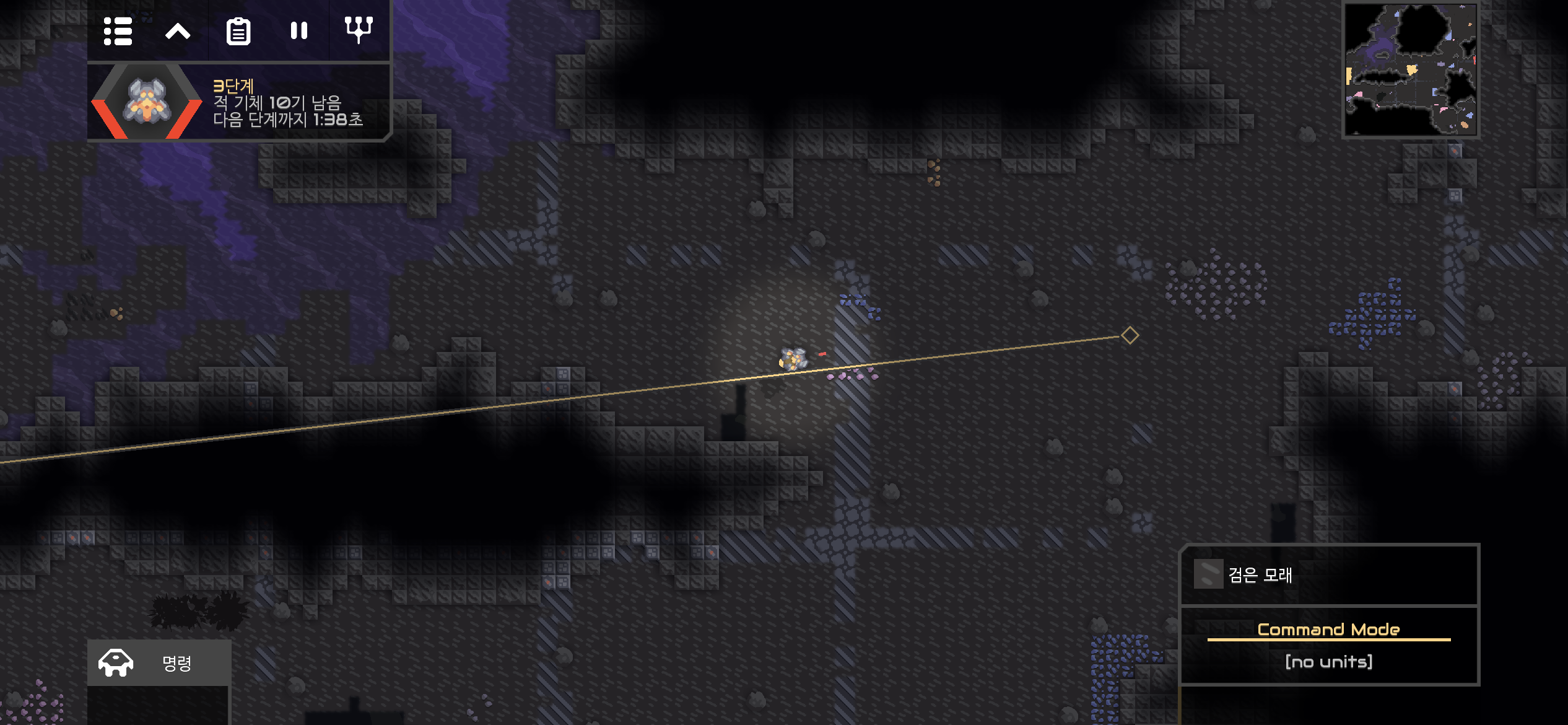

집결지를 전방으로 옮기니 적의 공중 유닛이 포트리스들을 자꾸만 괴롭힙니다. 업데이트로 상향된 스펙터를 배치해 적의 공중 유닛을 격추하도록 합니다. 이번 업데이트와 함께 등장한 수리 포탑도 지어봅니다.

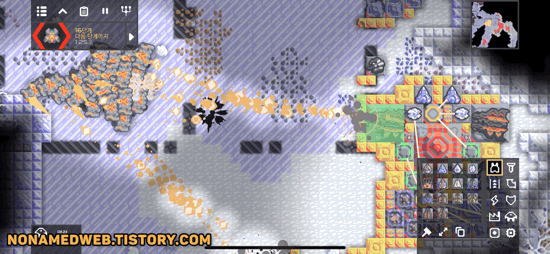

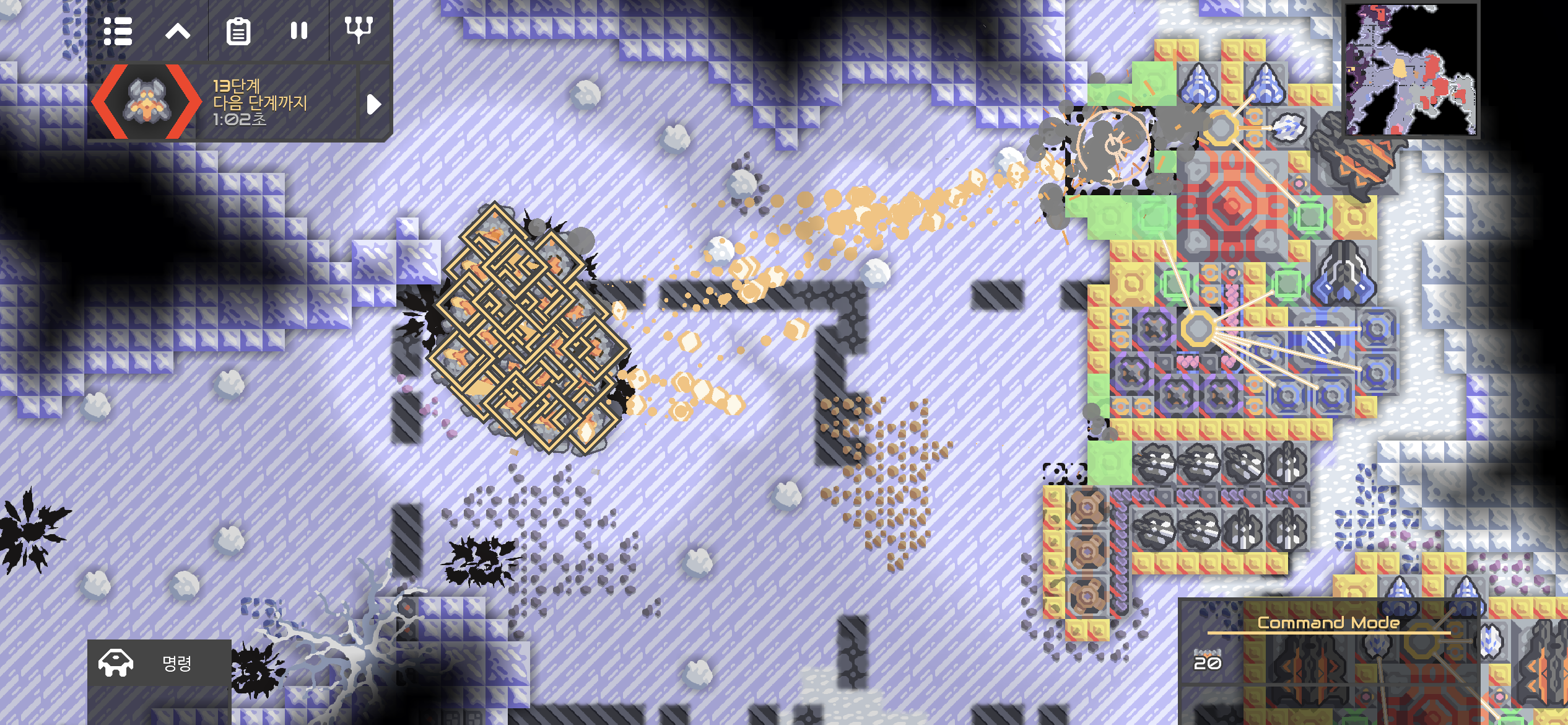

다시 진격한 포트리스의 공격! 스펙터 하나를 파괴하고,

첫번째 적 코어를 파괴하기까지 성공합니다!
24기였던 포트리스가 11기로 줄었습니다.

11기의 포트리스는 두번째 적 코어를 두들겨 보려다 순식간에 전멸을 당했습니다..

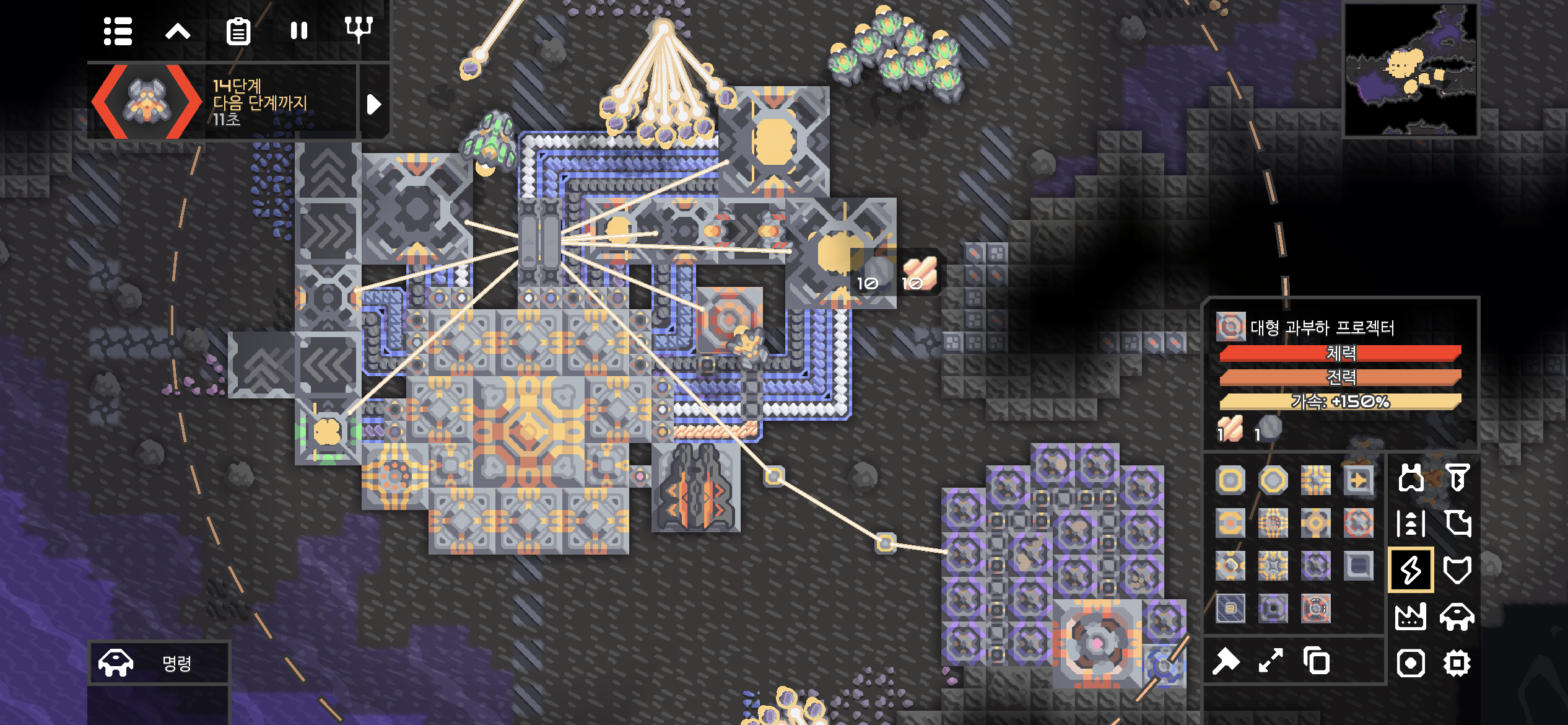

포트리스의 빠른 생산을 기대하며 과부하 프로젝터를 철거하고 대형 과부하 프로젝터를 건설했습니다.

위쪽 스펙터의 사거리에 닿지 않는 적의 공중 유닛이 포트리스를 자꾸만 괴롭혀, 아래에 스펙터를 추가 건설했습니다. 생산된 포트리스가 옹기종기 모여있네요.

최대 유닛 수에 도달한 포트리스로 바로 공격을 개시합니다. 스펙터 하나를 먼저 파괴하고, 두번째 적 코어까지 파괴하며 섹터 30 점령 성공! 스펙터를 이겨낸 포트리스가 기특합니다.

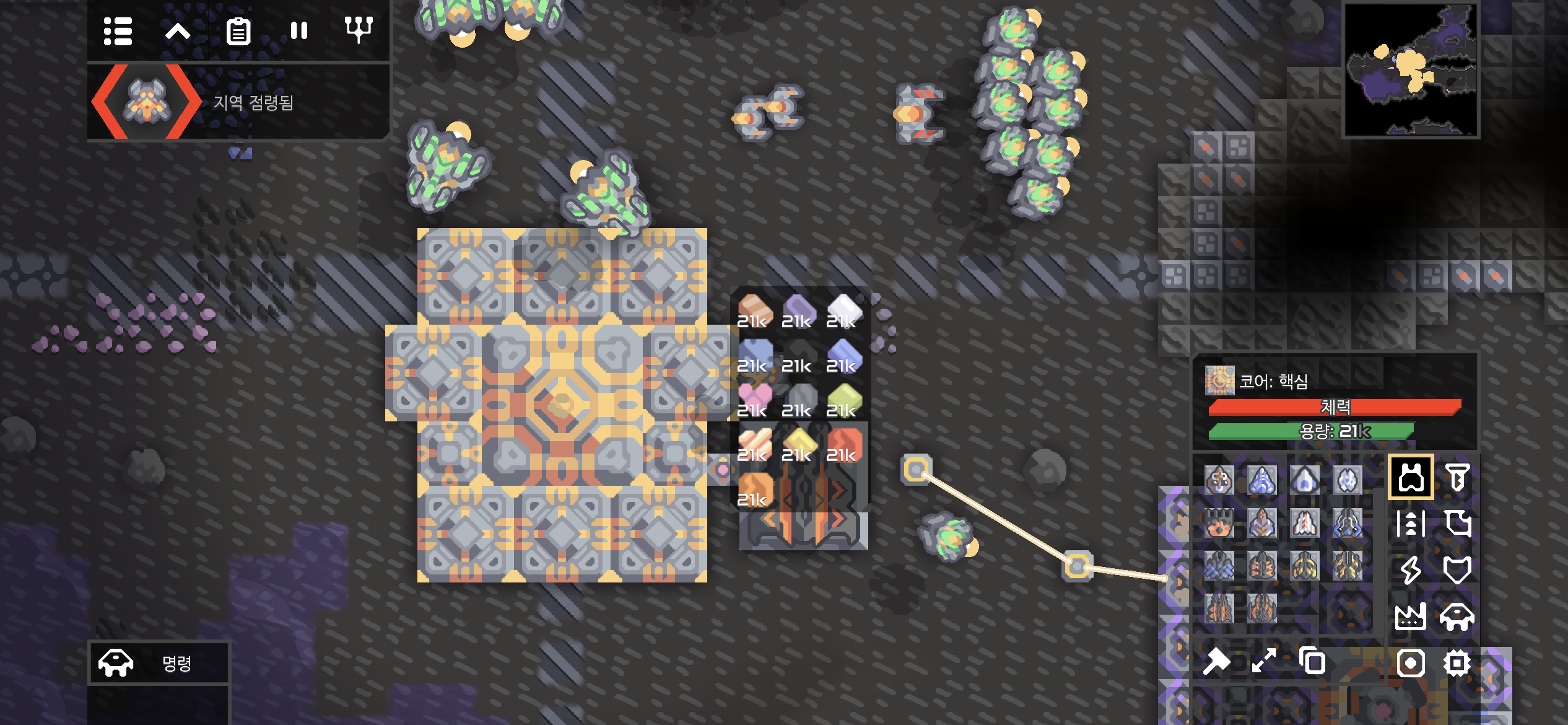

곧이어 새로운 점령지 섹터 30의 청소 시작! 쓸모가 없어진 유닛 공장들을 철거합니다.

훨씬 깔-끔 하네요.

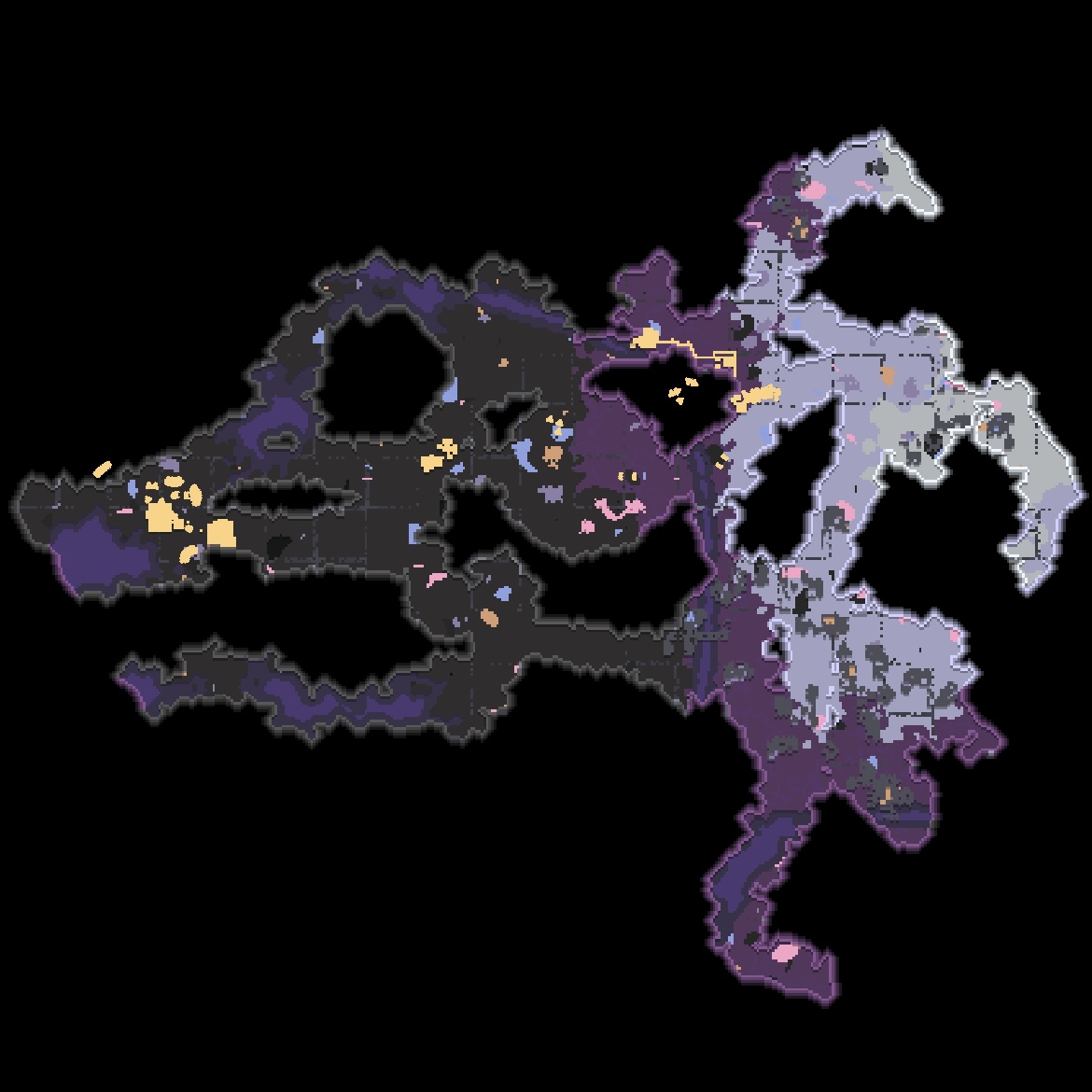

코어 주변처럼 깨끗해진 섹터 30 미니맵. 용머리 모양이 깔끔해졌습니다^ㅡ^

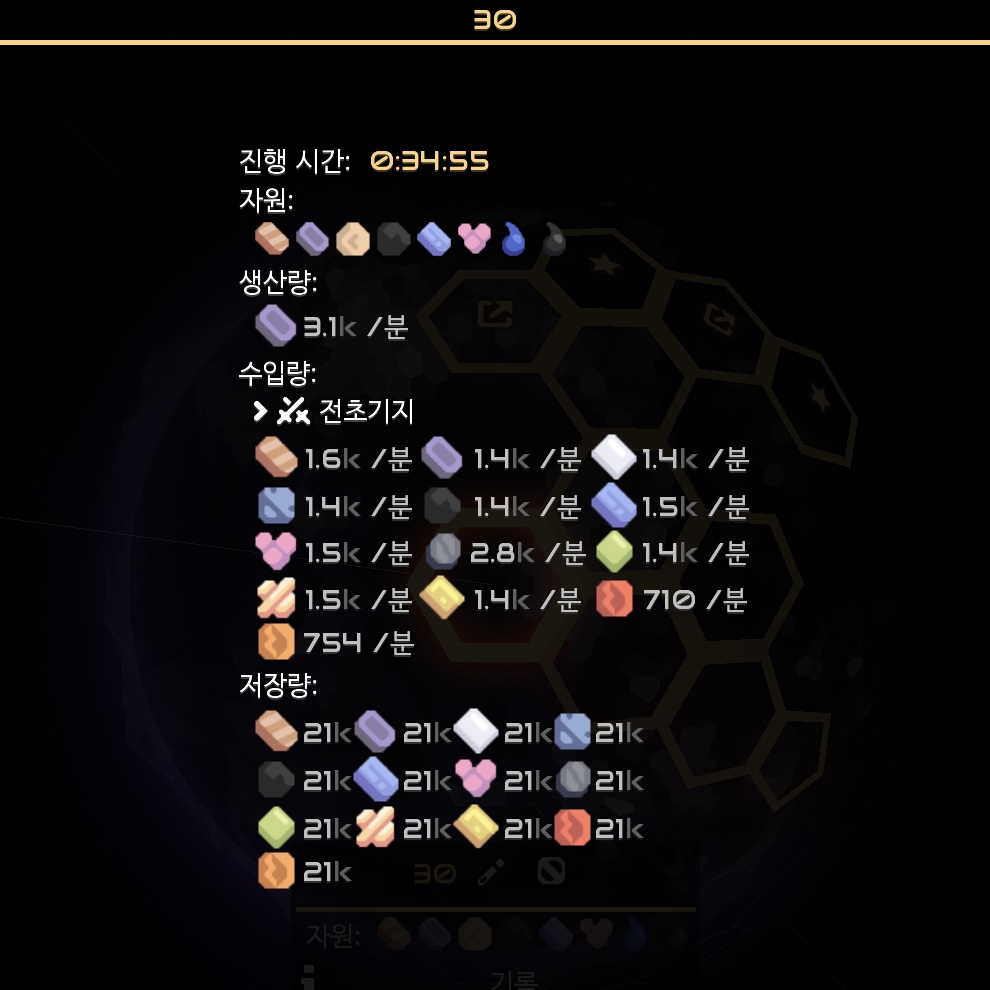

약 35분만에 섹터 30의 점령에 성공했습니다.

생각보다 점령 시간이 오래 걸렸지만 현재 발견한 적 기지는 섹터 30이 마지막이라 홀가분합니다.

반응형
